Projekt D4R7
Galรฉria(5)

Novรฉ dunajskรฉ sรบmostie bude maลฅ spolu tri kilometre

Partneri sekcie:

Cieฤพom projektu diaฤพniฤnรฉho obchvatu Bratislavy, tvorenรฉho diaฤพnicou D4 aย rรฝchlostnou cestou R7, je vybudovaลฅ juลพnรบ ฤasลฅ nultรฉho obchvatu Bratislavy aย ฤasลฅ juลพnej siete rรฝchlostnรฝch ciest spรกjajรบcich zรกpad aย vรฝchod Slovenska.

Diaฤพnica D4 a rรฝchlostnรก cesta R7 s celkovou dฤบลพkou viac ako 59 kilometrov budรบ slรบลพiลฅ ako vonkajลกรญ obchvat hlavnรฉho mesta. Celkovรก schรฉma zahล•ลˆa vรฝstavbu 14 kriลพovatiek a 122โ€ฏmostยญnรฝch konลกtrukciรญ vrรกtane novรฉho mosta nad riekou Dunaj a viaduktu na รบrovni Slovnaftu.

Ministerstvo dopravy aย vรฝstavby Slovenskej republiky podpรญsalo vย mรกji 2016 sย koncesionรกrom projektu (spoloฤnosลฅou Zero Bypass Limited) koncesnรบ zmluvu na vรฝstavbu aย prevรกdzku juลพnej ฤasti diaฤพniฤnรฉho obchvatu Bratislavy.

Ide oย รบseky D4 Jarovce โ€“ Ivanka sever, D4 Ivanka sever โ€“ Raฤa, R7 Prievoz โ€“ Ketelec, R7 Ketelec โ€“ Dunajskรก Luลพnรก aย R7 Dunajskรก Luลพnรก โ€“ Holice.

Vรฝstavba projektu D4R7 vรฝrazne pomรดลพe aj dopravnej obsluhe dotknutรฉho รบzemia aย odฤพahฤรญ okolitรฉ obce aย existujรบcu cestnรบ sieลฅ. Projektovanie aย vรฝstavbu 27 km dlhej diaฤพnice (D4) aย 32 km dlhej rรฝchlostnej cesty mรก na starosti konzorcium D4R7 Construction, s. r. o., ktorรฉ tvoria spoloฤnosti Ferrovial Agroman aย rakรบska spoloฤnosลฅ PORR.

Projekt D4R7
Projekt D4R7
Projekt D4R7
Projekt D4R7

Dodรกvka na stavbu

Mageba mala, samozrejme, veฤพkรฝ zรกujem podieฤพaลฅ sa na tomto vรฝnimoฤnom projekte. Po รบvodnej fรกze vรฝberov dodรกvateฤพov uspela aย stala sa jednรฝm zo subdodรกvateฤพov. Vย roku 2018 tak uzatvorila sย konzorciom prvรฉ zmluvy.

Nรกsledne po tom, ako sa spolu so zรกkaznรญkom podieฤพala na tvorbe rieลกenรญ na mieru pre jeho mosty, dodala do dneลกnรฉho dลˆa na stavbu spolu:

  • 124 ks hrncovรฝch loลพรญsk pre vertikรกlne zaลฅaลพenie do 17 800 kN aย pre horizontรกlne zaลฅaลพenie do 3 400 kN,
  • 328 ks elastomรฉrovรฝch loลพรญsk podฤพa ENโ€ฏ1337 (max. veฤพkosลฅ do 350 ร— 450 ร— 105โ€ฏmm),
  • 24 750 ks elastomรฉrov (30 ร— 30 ร— 20 mm),
  • 4 ks dilataฤnรฝch zรกverov pre pohyby ยฑ40โ€ฏmm RS80 (spolu 29,6 m),
  • 2 ks ลกpeciรกlnych dilataฤnรฝch zรกverov pre kumulovanรฉ pohyby po osiach x, y ยฑ100โ€ฏmm RS (spolu 140,7 m).

Okrem dodania vyลกลกie uvedenรฝch produktov je mageba obzvlรกลกลฅ hrdรก na to, ลพe uspela aj vo vรฝbere na dodรกvku mostnรฝch zรกverov pre Most cez Dunaj. Je to ลกiesty most ponad Dunaj, ktorรฝ bude sรบฤasลฅou obchvatu Bratislavy na diaฤพnici D4.

Ide oย dunajskรฉ sรบmostie, ktorรฉ pozostรกva zo ลกtyroch samostatnรฝch, na seba bezprostredne nadvรคzujรบcich mostov, ktorรฉ majรบ celkovรบ dฤบลพku takmer 3 000โ€ฏm. Mageba sa zaviazala vyrobiลฅ, dodaลฅ aย namontovaลฅ konkrรฉtne 5 ks mostnรฝch zรกverov sย celkovou dฤบลพkou pribliลพne 170 m aย hmotnosลฅou 150,5 t.

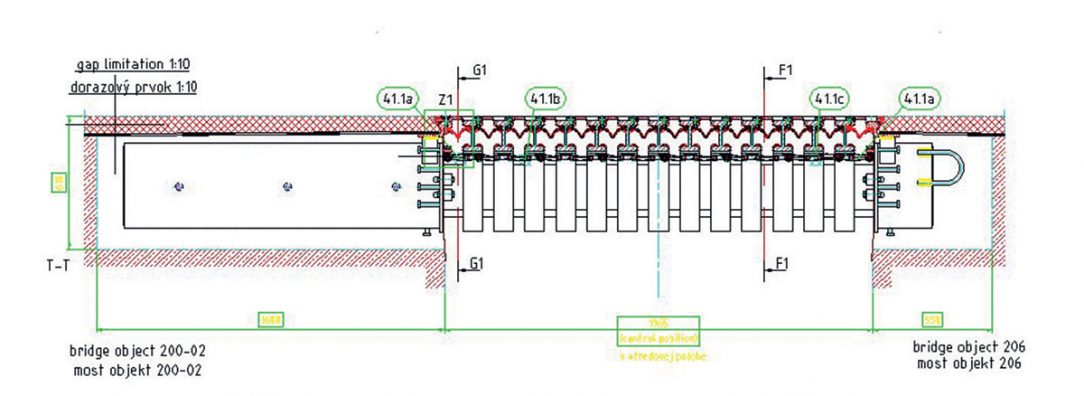

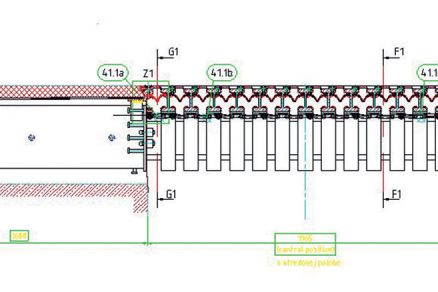

Na tรบto nรกroฤnรบ รบlohu sa vybrali mostnรฉ zรกvery typu TENSAยฎMODULAR LR5-LS mm aลพ LR14-LS pre dilataฤnรฉ pohyby od ยฑ250 mm do ยฑ700โ€ฏmm so ลพivotnosลฅou minimรกlne 30โ€ฏrokov. Zย dรดvodu poลพiadavky na redukciu hluku budรบ dilataฤnรฉ zรกvery vybavenรฉ sรญnusovรฝmi platลˆami, ktorรฉ redukujรบ hluk pri prejazde aลพ do 80 %.

Projekt D4R7

Stav prรกc

Dodรกvka aย montรกลพ prvรฝch dilatรกciรญ sa plรกnujรบ na jรบn 2020, ukonฤenie montรกลพe poslednรฉho zรกveru sa oฤakรกva vย priebehu mesiaca november 2020. Po namontovanรญ LR14-LS celkovรฝm dilataฤnรฝm pohybom 1 400 mm sa tento zรกver stane zรกverom sย najvรคฤลกรญm dilataฤnรฝm pohybom zabudovanรฝm vย Slovenskej republike.

Teลกรญ nรกs, ลพe dodรกvkou kvalitnรฝch mostnรฝch loลพรญsk aย dilataฤnรฝch zรกverov na tomto veฤพkolepom projekte prispeje mageba do budรบcna kย dlhoroฤnรฉmu aย bezproblรฉmovรฉmu uลพรญvaniu diaฤพniฤnรฉho obchvatu Bratislavy.

Text: Peter Haluลกka
Foto a obrรกzky: mageba Slovakia, s. r. o.
Peter Haluลกka je obchodnรฝ riaditeฤพ vย spoloฤnosti ยญmageba Slovakia, s. r. o.

ฤŒlรกnok bol uverejnenรฝ v ฤasopise Inลพinierske stavby 2/2020.
