Seriál: Hrubá stavba v detaile. Ako na montáž stenových panelov?

Ytong stenové panely SWE sú masívne prefabrikované dielce, vysoké na celú výšku poschodia a osadzované pomocou žeriavu. Steny sa s nimi nemurujú, ale montujú.

Tip

Úprava rozmerov panelov na stavbe
Panely možno rozmerovo upravovať. Na úpravu rozmerov panelu sa odporúča použiť diamantový rezný kotúč. Pri strojovom rezaní a úprave panelov (napr. frézovaní) je potrebné použiť odsávač prachu. Panely sa skracujú, tvarujú, alebo sa do nich vyrezávajú otvory v polohe na palete ešte pred ich osadením.

Čo budete potrebovať

  • Stenové panely Stenové panely Ytong SWE, štandardný výrobok SWE 250
    rozmery (d × š × h): 2 620 × 598 × 250 , alebo 2 620 × 498 × 250 mm, m2 za 62,74 €
    Stenové panely Ytong SWE, atypický výrobok SWE 300 rozmery (d × š × h): 2 440 až 2 960 × 598/498 × 300 mm, m2 za 91,20 €
    Stenové panely Ytong SWE, atypický výrobok SWE 250 rozmery (d × š × h): 2 440 až 2 960 × 598/498 × 300 mm, m2 za 78 € Stenové panely Ytong SWE, doplnkový výrobok SWE 300 rozmery (d × š × h): 2 000/2 250/2 500 × 250 × 300 mm, m2 za 201,60 €
    Stenové panely Ytong SWE, doplnkový výrobok SWE 250 rozmery (d × š × h): 2 000/2 250/2 500 × 250 × 250 mm, m2 za 168 €
  • Zakladacie tvárnice Ytong Start  rozmery (d × š × v): 599 × 300 × 124 mm, alebo 599 × 250 × 124 mm, m2 od 53,80 €
  • Zakladacia malta Ytong zakladacia malta tepelnoizolačná papierové vrece 15 kg 13,38 €
  • Murovacia malta Ytong fix P malta na panely papierové vrece 25 kg za 33,02 €
  • Plechová spojka
  • Náradie: vysokozdvižný vozík, záves na uchopenie stenových prvkov SWE YH_SWE_200-300-1_E-I ,autožeriav ,vrták do pórobetónu ,nivelačná súprava,
    vedro, elektrické miešadlo, murárska lyžica (Ytong murárska lyžica na panely),
    metlička, vodováha, podpery, gumené kladivo, montážne samonosné kliešte Jumbo

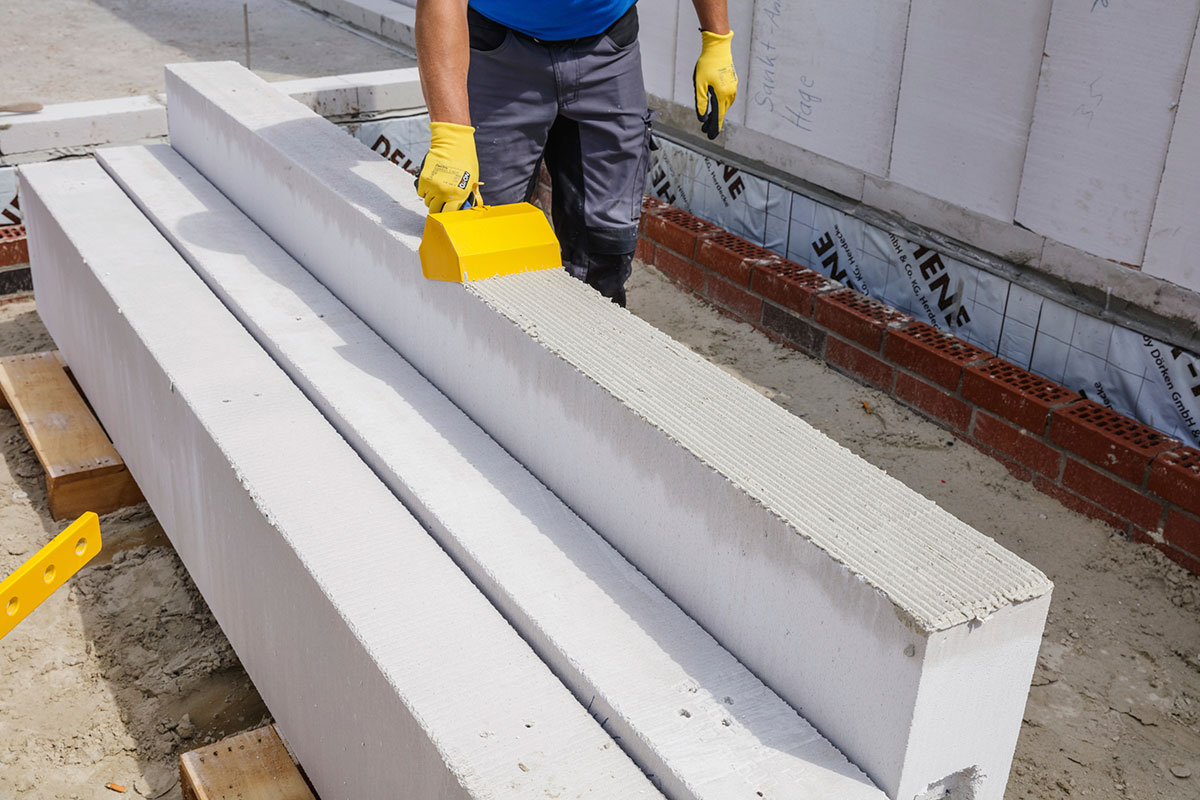

01 | Uskladnenie panelov na stavenisku

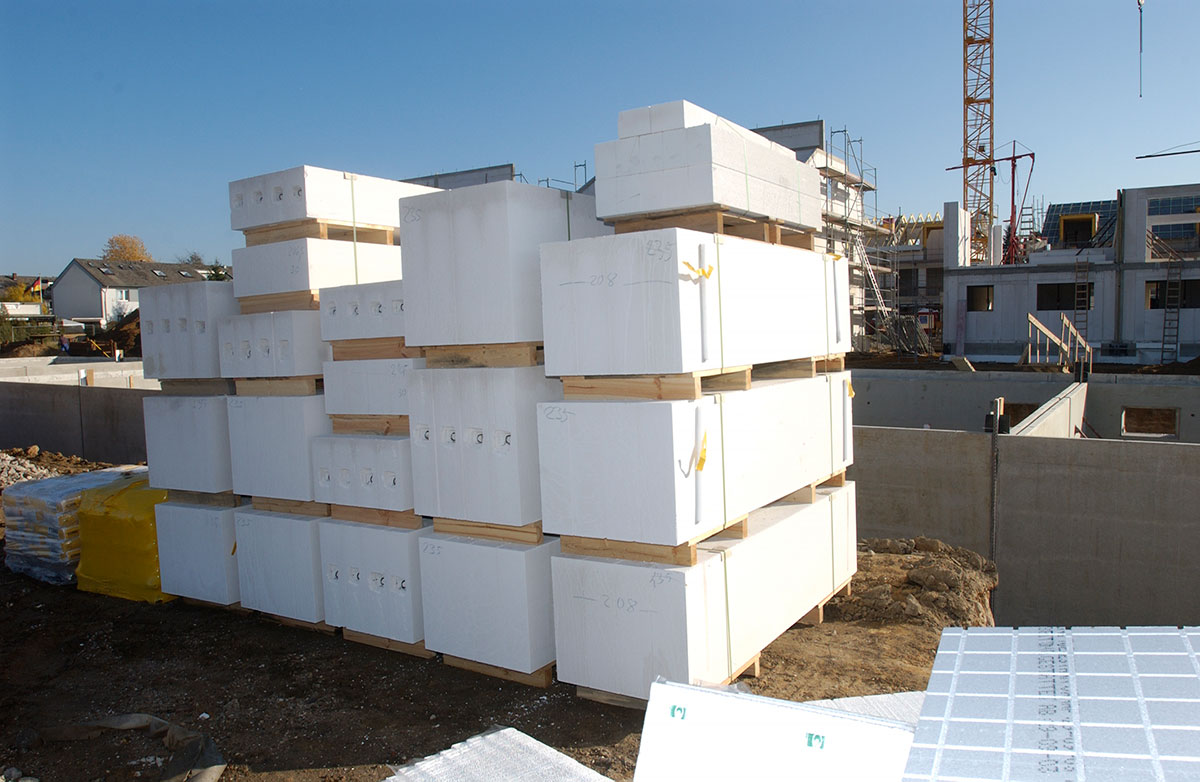

01 | Uskladnenie panelov na staveniskuNa stavbe sa skladujú zapáskované neporušené balenia panelov na paletách uložených naležato na styčnej škáre len na rovných spevnených plochách a maximálne v dvoch vrstvách. O poradí dodávok rozhodne vedenie stavby podľa harmonogramu.
01 | Uskladnenie panelov na stavenisku
Na stavbe sa skladujú zapáskované neporušené balenia panelov na paletách uložených naležato na styčnej škáre len na rovných spevnených plochách a maximálne v dvoch vrstvách. O poradí dodávok rozhodne vedenie stavby podľa harmonogramu. | Zdroj: Xella

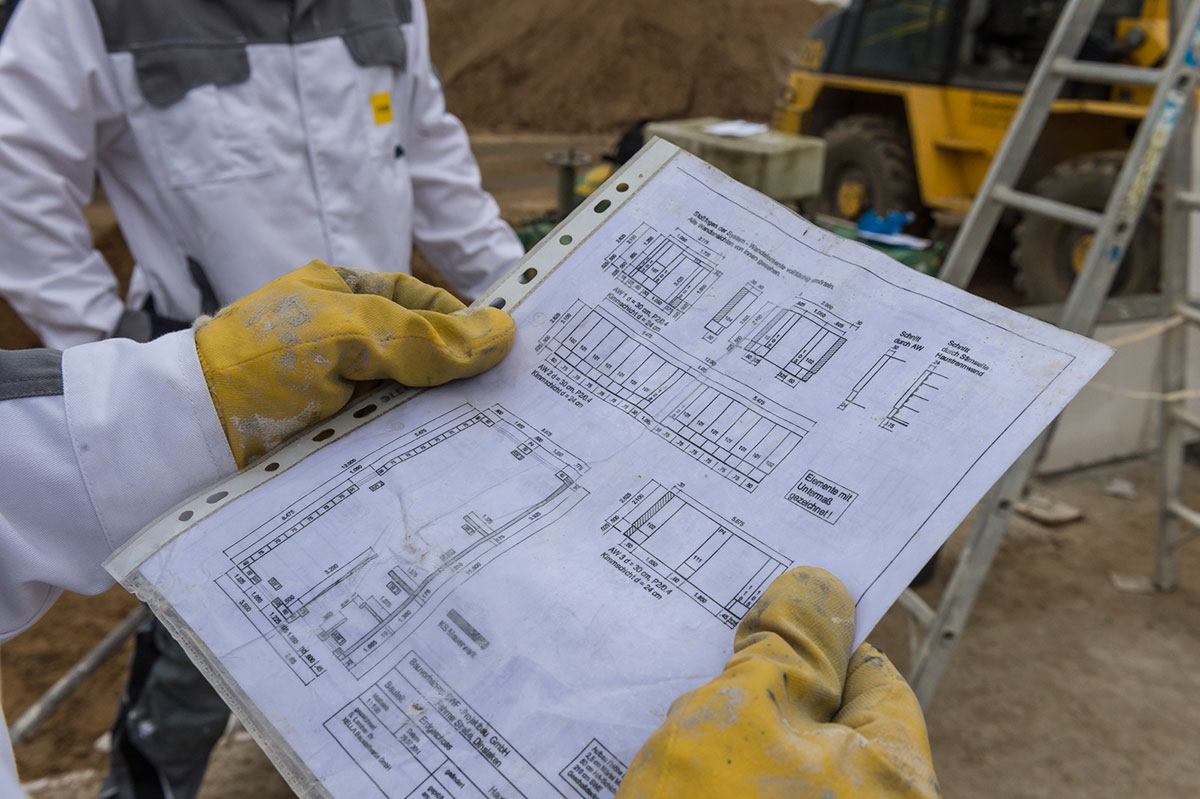

02 | Montážny plán

02 | Montážny plánPred montážou prefabrikovaných panelov sa vypracuje montážny plán – podrobné vzorové rozkreslenie stien, z ktorého sa vychádza už pri výrobe panelov.
02 | Montážny plán
Pred montážou prefabrikovaných panelov sa vypracuje montážny plán – podrobné vzorové rozkreslenie stien, z ktorého sa vychádza už pri výrobe panelov. | Zdroj: Xella

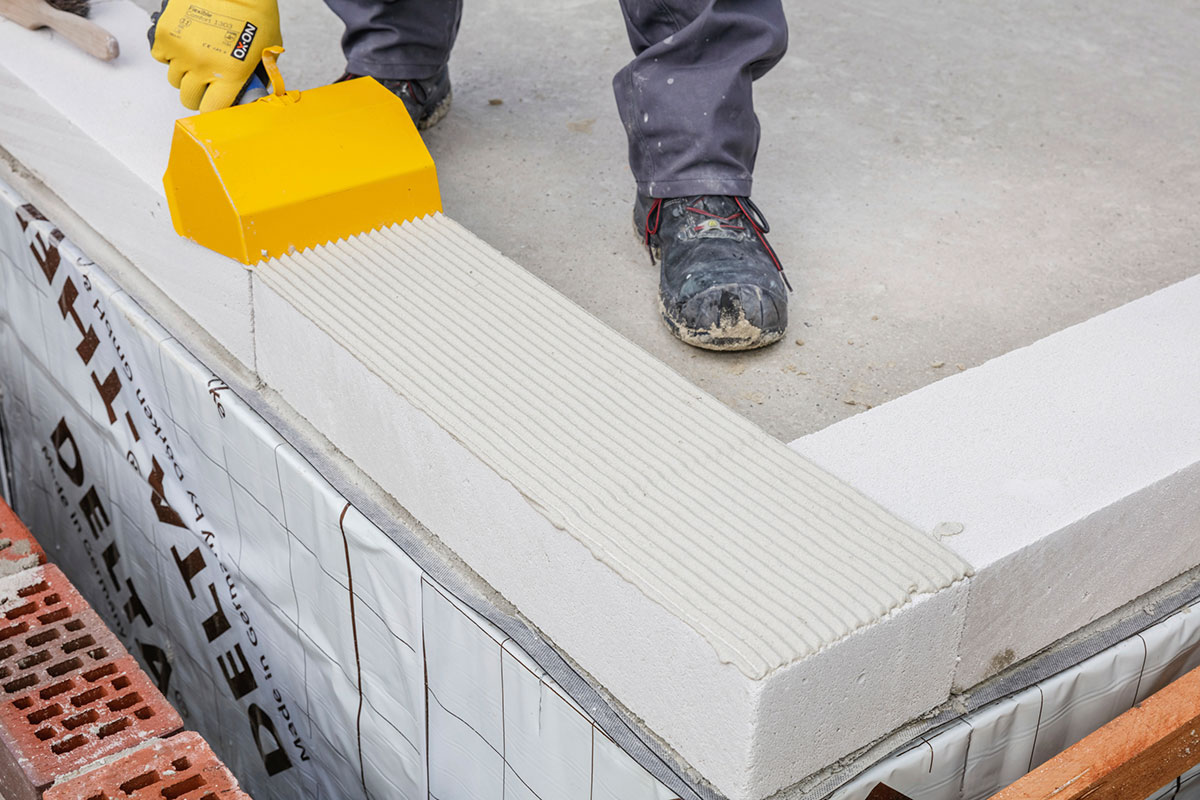

03 | Zakladacie tvárnice

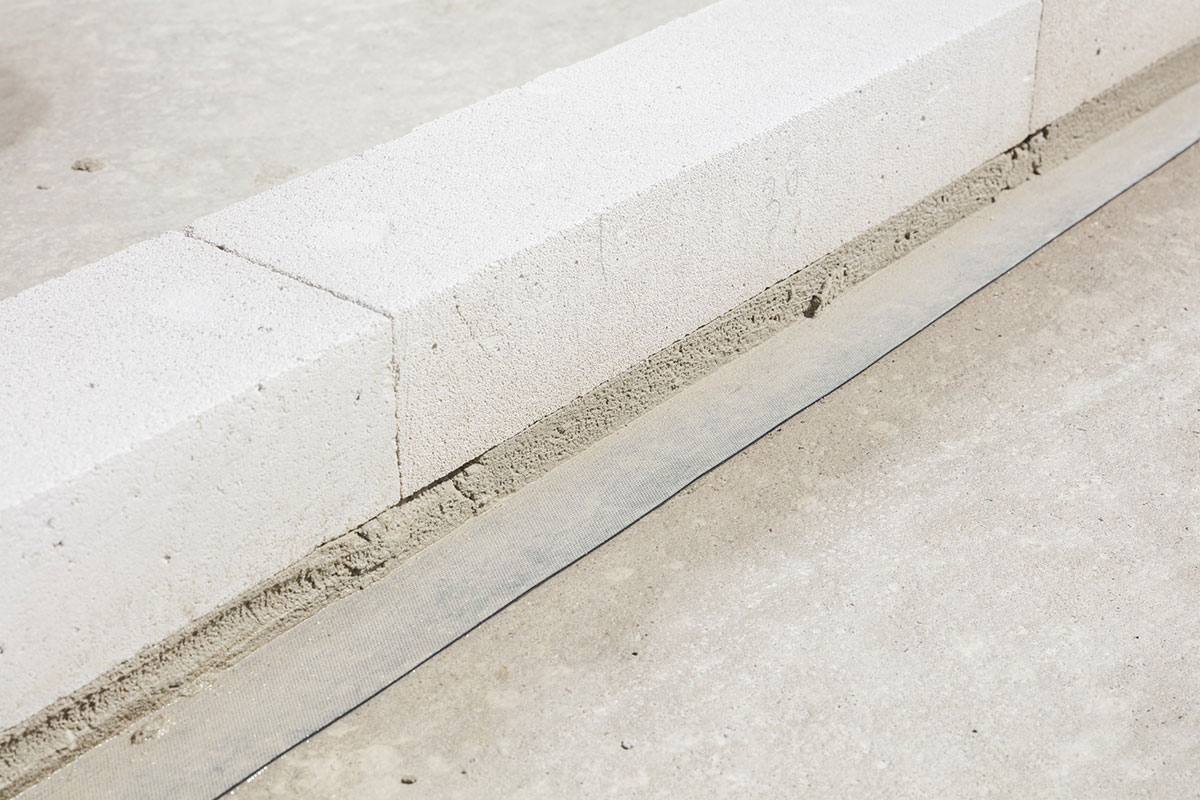

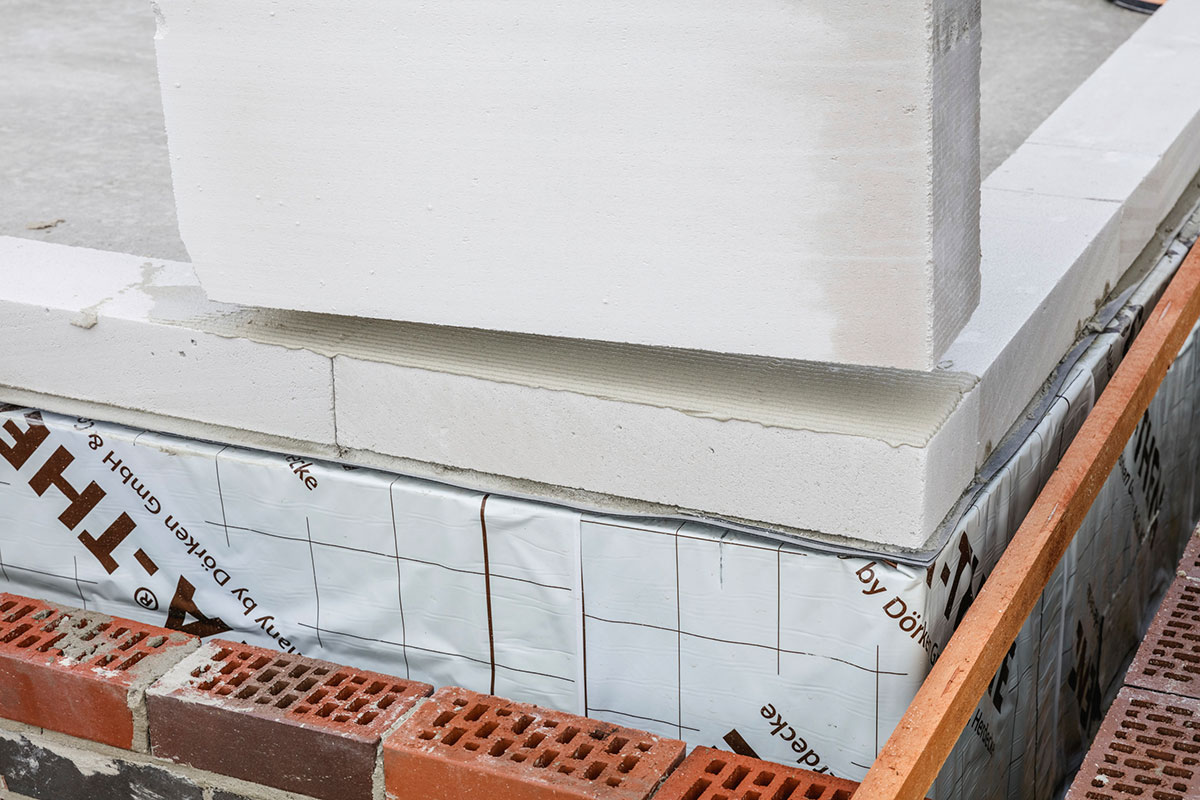

03 | Zakladacie tvárniceNa asfaltovaný pás sa do vrstvy tepelnoizolačnej zakladacej malty uloží prvý rad maloformátových základových tvárnic s výškou 125 mm. Tepelnoizolačná zakladacia malta sa nanesie aj na styčné škáry základových tvárnic. Hrúbka zakladacej malty by mala byť do 10 mm.
03 | Zakladacie tvárnice
Na asfaltovaný pás sa do vrstvy tepelnoizolačnej zakladacej malty uloží prvý rad maloformátových základových tvárnic s výškou 125 mm. Tepelnoizolačná zakladacia malta sa nanesie aj na styčné škáry základových tvárnic. Hrúbka zakladacej malty by mala byť do 10 mm. | Zdroj: Xella

04 | Malta na zakladacie tvárnice

04 | Malta na zakladacie tvárnicePo zaschnutí malty sa na prvý rad zakladacích tvárnic nanesie murárskou lyžicou celoplošne na styčnú škáru vrstva malty na lepenie panelov. Suchá zmes malty sa zmieša s vodou (6 l vody/25 kg vrece) nízkootáčkovým elektrickým miešadlom, nechá sa 5 min. odležať a opätovne sa premieša.
04 | Malta na zakladacie tvárnice
Po zaschnutí malty sa na prvý rad zakladacích tvárnic nanesie murárskou lyžicou celoplošne na styčnú škáru vrstva malty na lepenie panelov. Suchá zmes malty sa zmieša s vodou (6 l vody/25 kg vrece) nízkootáčkovým elektrickým miešadlom, nechá sa 5 min. odležať a opätovne sa premieša. | Zdroj: Xella

05 | Záves na uchopenie panelov

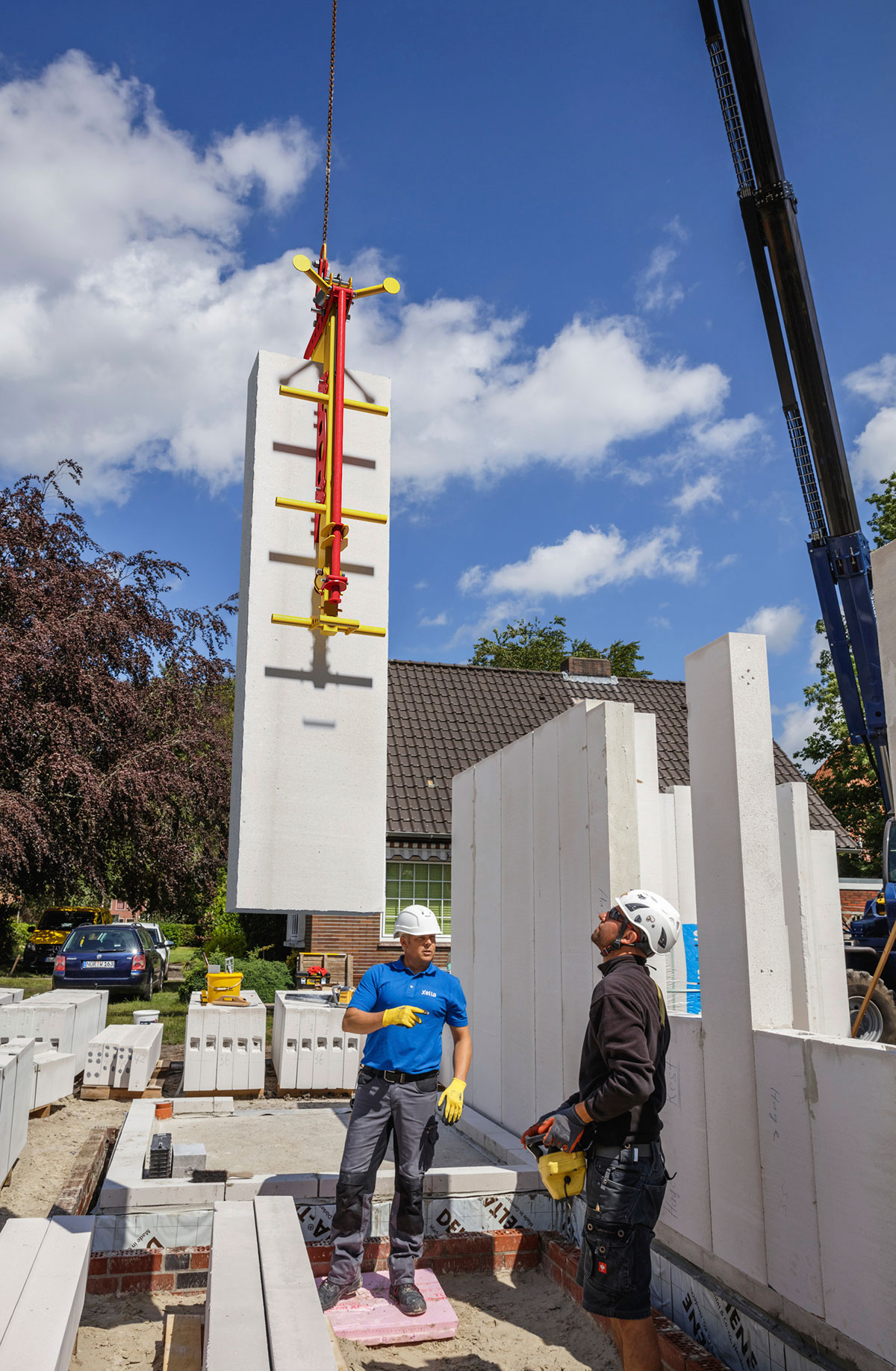

05 | Záves na uchopenie panelovPanely sa zdvíhajú a presúvajú z palety na miesto osadenia autožeriavom alebo minižeriavom pomocou špeciálneho závesu na uchopenie stenových prvkov. Na osadenie tŕňa závesu sa do panelu vyvŕta otvor Ø 60 mm (hĺbka: 50 mm) v osovej vzdialenosti 1 050 (±50) mm od hornej hrany panelu.
05 | Záves na uchopenie panelov
Panely sa zdvíhajú a presúvajú z palety na miesto osadenia autožeriavom alebo minižeriavom pomocou špeciálneho závesu na uchopenie stenových prvkov. Na osadenie tŕňa závesu sa do panelu vyvŕta otvor Ø 60 mm (hĺbka: 50 mm) v osovej vzdialenosti 1 050 (±50) mm od hornej hrany panelu. | Zdroj: Xella

06 | Osadenie panelu

06 | Osadenie paneluZdvíhať panely a akokoľvek nimi manipulovať je bez závesu zakázané. Panel sa osadí na miesto určenia do vrstvy tenkovrstvovej lepiacej malty.
06 | Osadenie panelu
Zdvíhať panely a akokoľvek nimi manipulovať je bez závesu zakázané. Panel sa osadí na miesto určenia do vrstvy tenkovrstvovej lepiacej malty. | Zdroj: Xella

07 | Vyrovnanie panelu do zvislej polohy

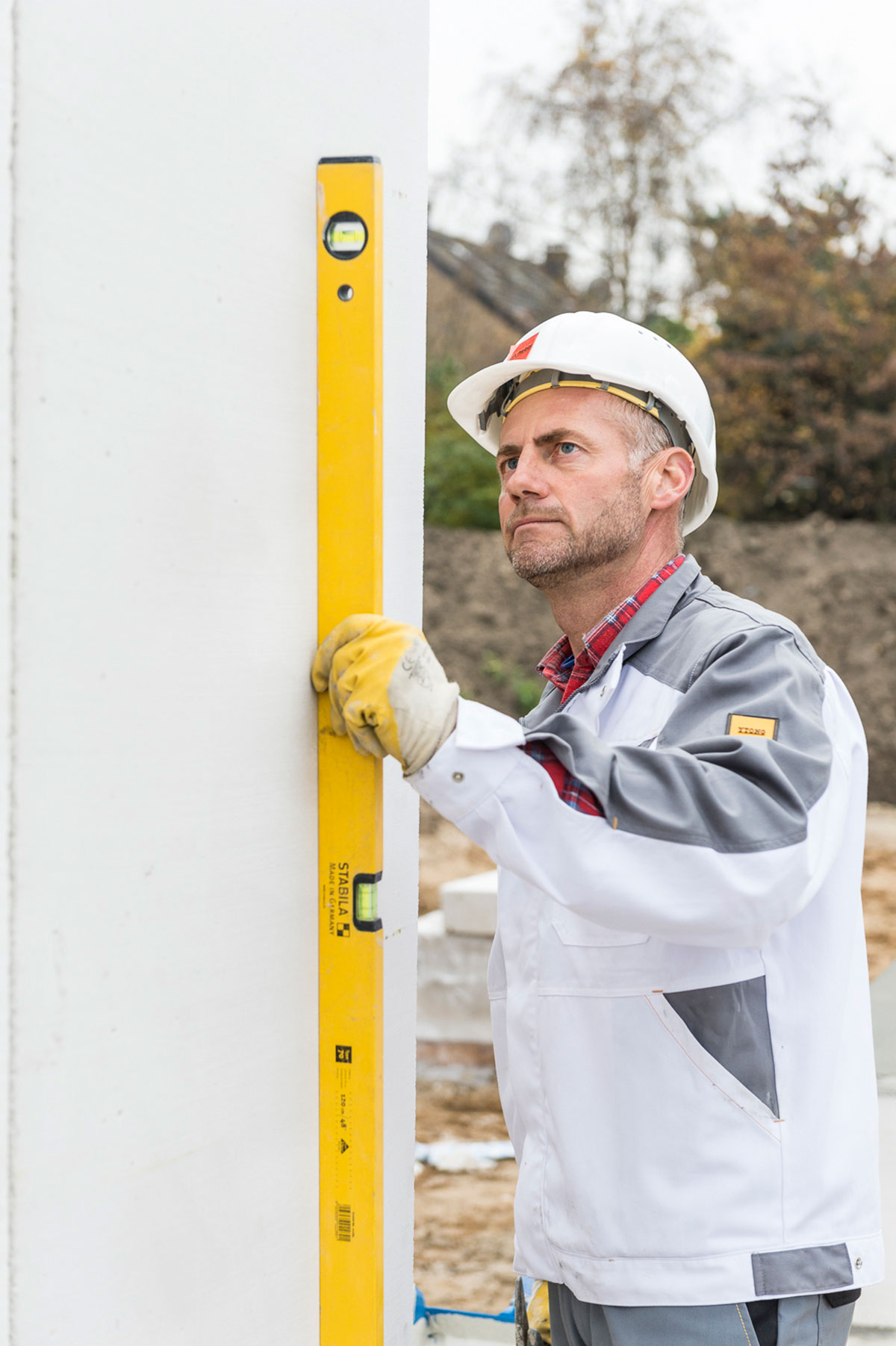

07 | Vyrovnanie panelu do zvislej polohyPo osadení panelu na miesto sa pomocou vodováhy panel vyrovná do zvislej polohy, pričom sa prekontrolujú zvislosť styčnej škáry a rovina steny.
07 | Vyrovnanie panelu do zvislej polohy
Po osadení panelu na miesto sa pomocou vodováhy panel vyrovná do zvislej polohy, pričom sa prekontrolujú zvislosť styčnej škáry a rovina steny. | Zdroj: Xella

08 | Korekcia polohy panelu

08 | Korekcia polohy paneluPoloha panelu sa skoriguje gumeným kladivom. Polohu panelu možno korigovať do 15 minút od nanesenia malty na lepenie panelov.
08 | Korekcia polohy panelu
Poloha panelu sa skoriguje gumeným kladivom. Polohu panelu možno korigovať do 15 minút od nanesenia malty na lepenie panelov. | Zdroj: Xella

09 | Malta na ďalší panel

09 | Malta na ďalší panelNa styčnú plochu v polohe panelu naležato sa natiahne celoplošne murárskou lyžicou malta na lepenie panelov v dostatočnej vrstve tak, aby sa počas osadzovania panelov v škáre celoplošne rozprestrela a prebytočná sa zo škáry vytlačila.
09 | Malta na ďalší panel
Na styčnú plochu v polohe panelu naležato sa natiahne celoplošne murárskou lyžicou malta na lepenie panelov v dostatočnej vrstve tak, aby sa počas osadzovania panelov v škáre celoplošne rozprestrela a prebytočná sa zo škáry vytlačila. | Zdroj: Xella

10 | Vztýčenie a osadenie panelu

10 | Vztýčenie a osadenie paneluPanel sa vztýči a osadí. Pevné zlepenie panelov sa dosiahne pohybom panelu nadol, pričom sa panel tlačí proti už osadenému panelu. Potom sa vykoná korekcia polohy a vytlačená malta sa po zavädnutí zoškriabe.
10 | Vztýčenie a osadenie panelu
Panel sa vztýči a osadí. Pevné zlepenie panelov sa dosiahne pohybom panelu nadol, pričom sa panel tlačí proti už osadenému panelu. Potom sa vykoná korekcia polohy a vytlačená malta sa po zavädnutí zoškriabe. | Zdroj: Xella

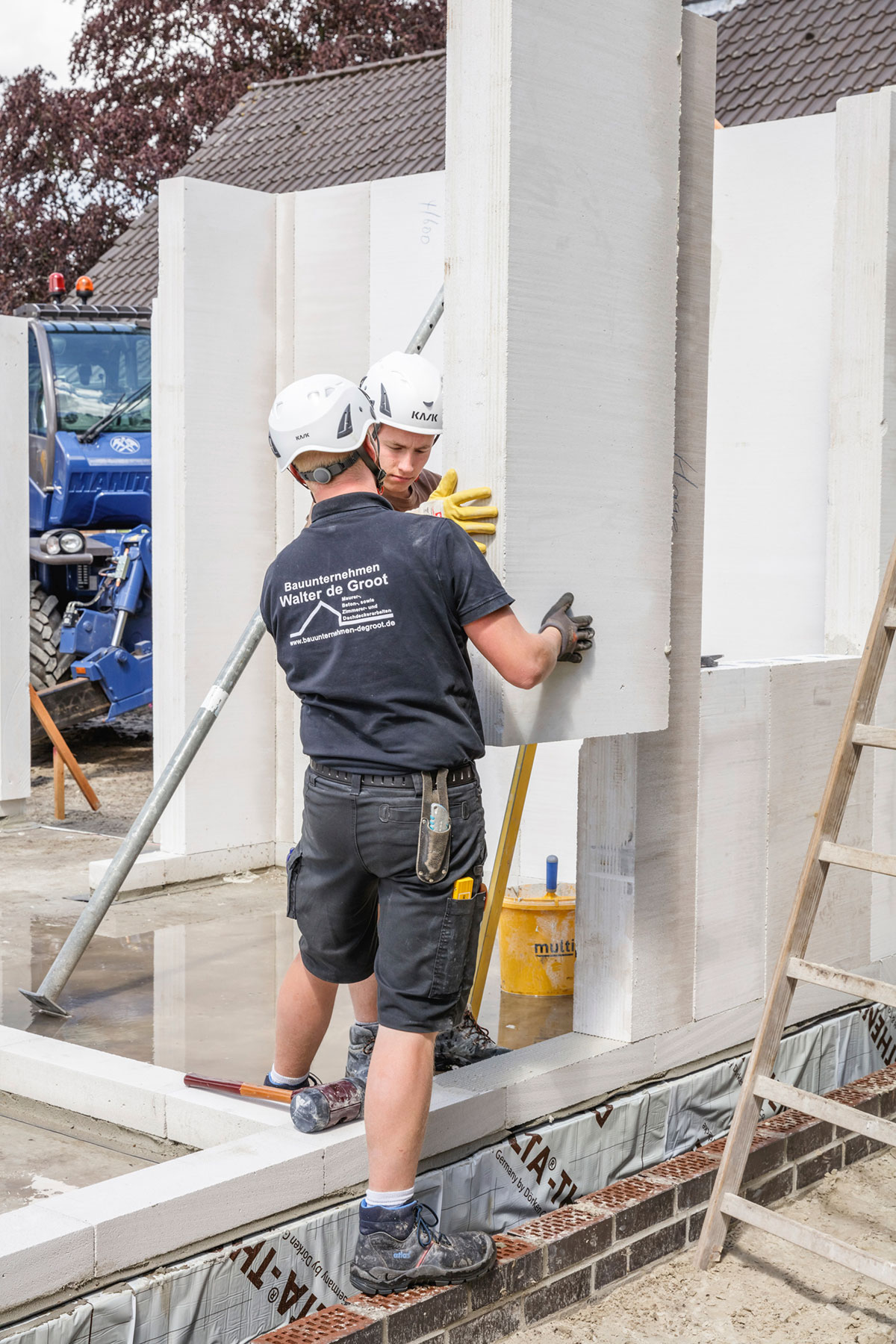

11 | Diagonálne podpery

11 | Diagonálne podperyPo osadení a vyrovnaní panelov do správnej polohy sa na rohu budovy každý panel – a v ploche steny orientačne každý tretí panel – zabezpečí diagonálnou montážnou podperou. Podpera sa ukotví do nosnej podlahovej konštrukcie a do stredu hornej 1/4 panelu.
11 | Diagonálne podpery
Po osadení a vyrovnaní panelov do správnej polohy sa na rohu budovy každý panel – a v ploche steny orientačne každý tretí panel – zabezpečí diagonálnou montážnou podperou. Podpera sa ukotví do nosnej podlahovej konštrukcie a do stredu hornej 1/4 panelu. | Zdroj: Xella

12 | Plechové spojky

12 | Plechové spojkyNa prídavnú fixáciu panelov sa v hlave panelu zatlčú priečne cez škáru dve plechové spojky. Spojky sa osádzajú priebežne, vždy po inštalácii panelu.
12 | Plechové spojky
Na prídavnú fixáciu panelov sa v hlave panelu zatlčú priečne cez škáru dve plechové spojky. Spojky sa osádzajú priebežne, vždy po inštalácii panelu. | Zdroj: Xella

13 | Prvky na parapet

13 | Prvky na parapetParapet sa vytvorí buď z maloformátových tvárnic v kombinácii s veľkoformátovými, alebo pomocou skrátených panelov. Na manipuláciu s parapetnými prvkami s výškou max. 1 m sa použijú samosvorné kliešte.
13 | Prvky na parapet
Parapet sa vytvorí buď z maloformátových tvárnic v kombinácii s veľkoformátovými, alebo pomocou skrátených panelov. Na manipuláciu s parapetnými prvkami s výškou max. 1 m sa použijú samosvorné kliešte. | Zdroj: Xella

14 | Styk parapetných prvkov s panelmi

14 | Styk parapetných prvkov s panelmiNa zabezpečenie styku parapetných prvkov s vysokým stenovým panelom sa použijú plechové spojky zarazené pod uhlom 45°. Po zatvrdnutí malty možno spojky odstrániť.
14 | Styk parapetných prvkov s panelmi
Na zabezpečenie styku parapetných prvkov s vysokým stenovým panelom sa použijú plechové spojky zarazené pod uhlom 45°. Po zatvrdnutí malty možno spojky odstrániť. | Zdroj: Xella

TEXT + FOTO: spracované z podkladov firmy Xella
Vizualizácia detailu: Adam Mravík

Článok bol uverejnený v časopise Stavebné materiály 6/2023
