Výstavba bosporského železničného spojenia

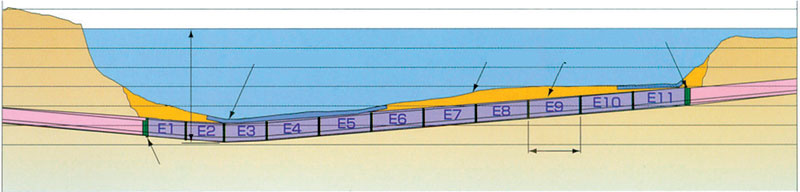

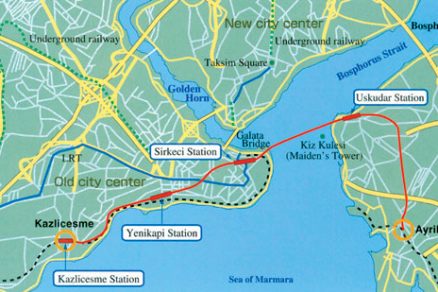

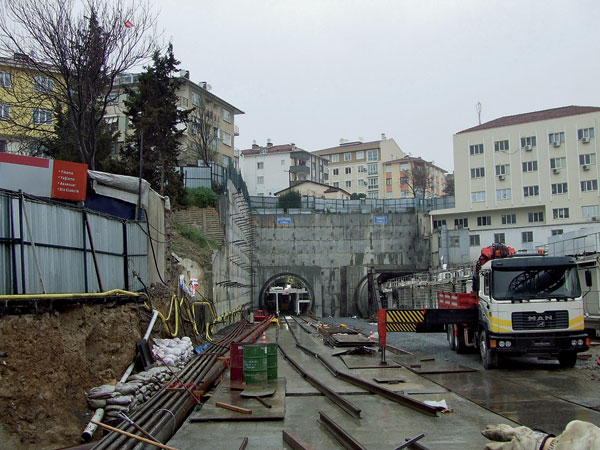

Istanbul s vyše 10 miliónmi obyvateľov je najväčším mestom v Turecku. V európskej časti mesta sa sústredila priemyselná a v ázijskej časti obytná zóna mesta. Narastajúci počet obyvateľov však zvyšuje dopravné zaťaženie v oblasti Bosporského prielivu. Na prepravu cez prieliv môžu obyvatelia mesta použiť prejazd cez jeden z dvoch závesných cestných mostov alebo prevoz trajektom. Dopravné zápchy, tvoriace sa na oboch stranách mostov, sa stali jedným z vážnych spoločenských problémov a majú negatívny vplyv nielen na rozvoj ekonomiky, ale aj na zdravý vývoj mesta. Vzhľadom na túto situáciu sa v Istanbule v roku 2004 začala výstavba jedného z najväčších podzemných infraštruktúrnych projektov na svete (obr. 1). Názov projektu je Bosporské železničné spojenie a projekt realizuje združenie japonskej firmy Taisei Corporation a dvoch tureckých stavebných spoločností Gama a Nurol.
Poznáte výhody Klubu ASB? Stačí bezplatná registrácia a získate sektorové analýzy slovenského stavebníctva s rebríčkami firiem ⟶ |
Vývojové fázy projektu
Charakteristika projektu
Ponorený tunel

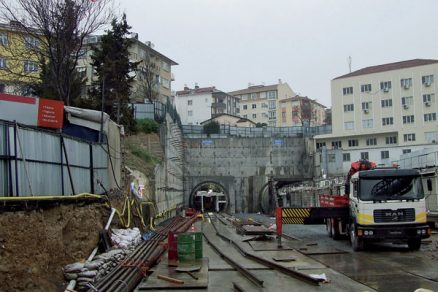

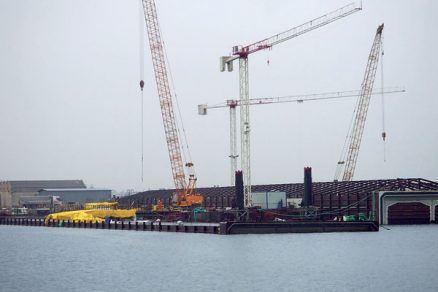

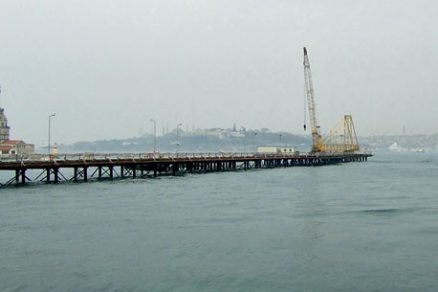

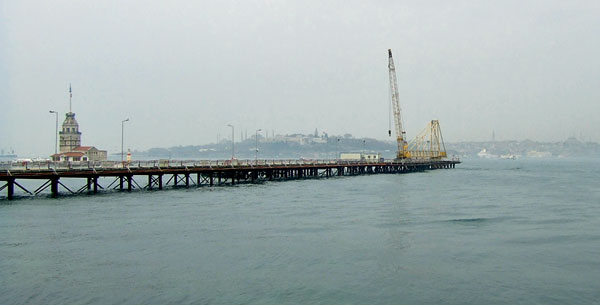

Technológia ponoreného tunela znamená, že konštruovaný tunel je pod morským dnom pospájaný z ponorených tunelových prefabrikovaných segmentov, ktoré sa vyrábajú v prístavných dokoch (obr. 3). Ponorená časť tunela pozostáva z 11 častí – segmentov so šírkou 15,3 m, výškou 8,6 m a s maximálnou dĺžkou 135 m. Prefabrikované segmenty sa vyrábajú vo výrobni v Tuzle. Spodná polovica každého elementu sa betónuje v suchom doku a zostávajúca horná časť ukotvená ku kolísajúcemu sa pontónu sa betónuje na mori. Každý element sa po vybetónovaní vlečie približne 40 km k montážnemu bodu (obr. 4), kde sa ponorí.

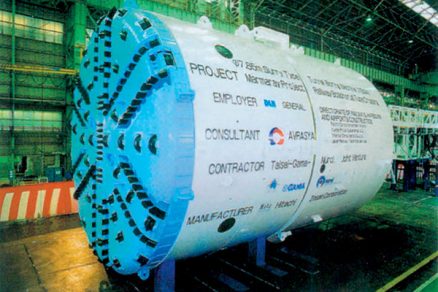

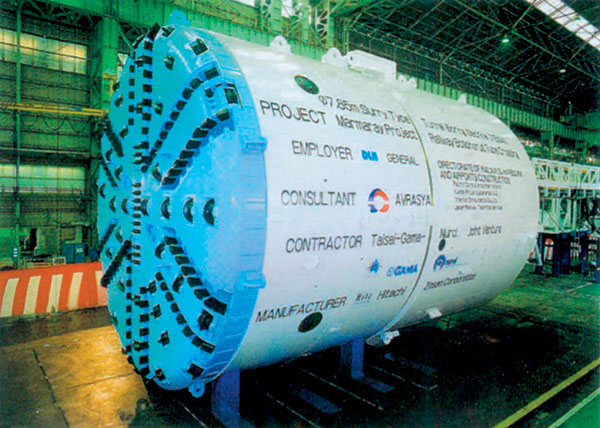

Vnáranie a zavádzanie jednotlivých elementov sa riadi s vysokou presnosťou, kombináciou niekoľkých monitorovacích systémov. Umiestnenie sa určuje pomocou systému GPS. Relatívna poloha susedného segmentu, ktorý je už osadený, sa meria pomocou ultrazvukových vĺn. Vnorené prefabrikované segmenty sa teda musia na morskom dne navzájom pospájať, resp. sa musia spojiť s časťou tunela, ktorá bola vybudovaná pomocou TBM stroja (obr. 5).

Aby sa umožnilo spájanie jednotlivých segmentov s vysokou presnosťou, bol vyvinutý systém predpovedania prúdenia vody v úžine na dva dni dopredu. Tento systém sa šíri prostredníctvom internetu. Morské prúdy Bosporskej úžiny sa skladajú z dvoch úrovní – prvá prichádza z Čierneho mora a druhá prúdi zo slanšieho – Marmarského mora. Tieto prúdy vytvárajú extrémne komplikované podmienky pri vnáraní týchto desiatky metrov dlhých prefabrikátov. Navyše prúdy výrazne ovplyvňujú vietor a teplota vody. Testovaním opísaného systému sa dosiahla vyše 95 % presnosť spájania segmentov.
Tunel razený štítmi/TBM strojmi
Spájanie s ponoreným tunelom sa bude realizovať v týchto krokoch:
- morská ryha sa po uložení tunelových segmentov na svoje miesto zasype dopredu pripravenou zmesou;
- bentonitové štíty preniknú do uloženej zmesi a vstúpia do pripraveného puzdra, na konci vnorenej časti tunela. Potom sa okolie konca puzdra zainjektuje špeciálnou zmesou, ktorá zamedzí prenikanie vody do ponoreného tunela;
- tunel sa po odchode TBM stroja a odstránení priehradky na konci vnorenej časti prepojí s pevninovou časťou. Obal štítu TBM stroja sa ponechá na mieste a použije sa na zjednotenie s vnoreným tunelom pomocou železobetónového ostenia z vnútornej strany.

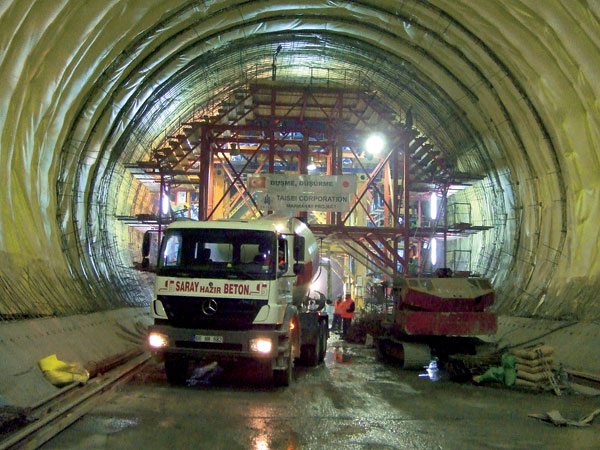

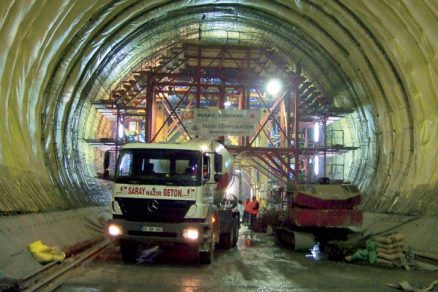

Razenie podľa zásad NRTM
Aktuálny stav projektu
Samotný projekt vyžadoval profesionálnu prípravu pri plánovaní, precízne technické riešenia pri projektovaní a výstavbe. Práce na projektovej dokumentácii a plánovaní výstavby sa skončili a dnes je projekt vo fáze výstavby. V súčasnosti bol osadený tretí ponorený segment a z ázijskej strany začal raziť druhý TBM stroj. Práce na razení podzemných výhybní sa ukončili a začali sa práce na razení podzemných staníc.
Záver
Ing. Dušan Javorček, Ing. Pavel Zuzula, Tetsuro Matsukubo, Masahiko Tsuchiya
Foto: TAISEI Corporation OZ Slovakia
Dušan Javorček je tunelový inžinier v spoločnosti Taisei Corporation OZ Slovakia. Podieľal sa na realizácii projektu D2 Lamačská cesta – Staré Grunty, Tunel Sitina.
Pavel Zuzula je tunelový inžinier v spoločnosti
Taisei Corporation OZ Slovakia. Podieľal sa na realizácii projektu D2 Lamačská cesta – Staré Grunty, Tunel Sitina.
Tetsuro Matsukubo je manažér pre zmluvné záležitosti Bosporus project.
Masahiko Tsuchiya je manažér pre projektovú dokumentáciu Bosporus project.
