Zateplenie sivรฝm polystyrรฉnom (Pracovnรฝ postup)

Partneri sekcie:

Na zateplenie obvodovรฉho plรกลกลฅa budovy je moลพnรฉ pouลพiลฅ rozliฤnรฉ tepelnoizolaฤnรฉ materiรกly. Ak je potrebnรฉ zmenลกiลฅ hrรบbku tepelnej izolรกcie, odporรบฤa sa pouลพiลฅ tepelnoizolaฤnรฉ dosky na bรกze sivรฉho polystyrรฉnu. Podklad, na ktorรฝ sa budรบ tepelnoizolaฤnรฉ dosky lepiลฅ, musรญ vyhovovaลฅ platnรฝm normรกm, musรญ byลฅ pevnรฝ, bez uvoฤพnenรฝch ฤastรญc, zbavenรฝ prachu a ฤalลกรญch neฤistรดt. Musรญ byลฅ dostatoฤne suchรฝ a rovnomerne nasiakavรฝ.

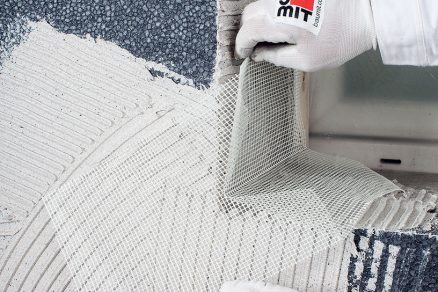

Krok 7: Vystuลพenie rohov otvorov

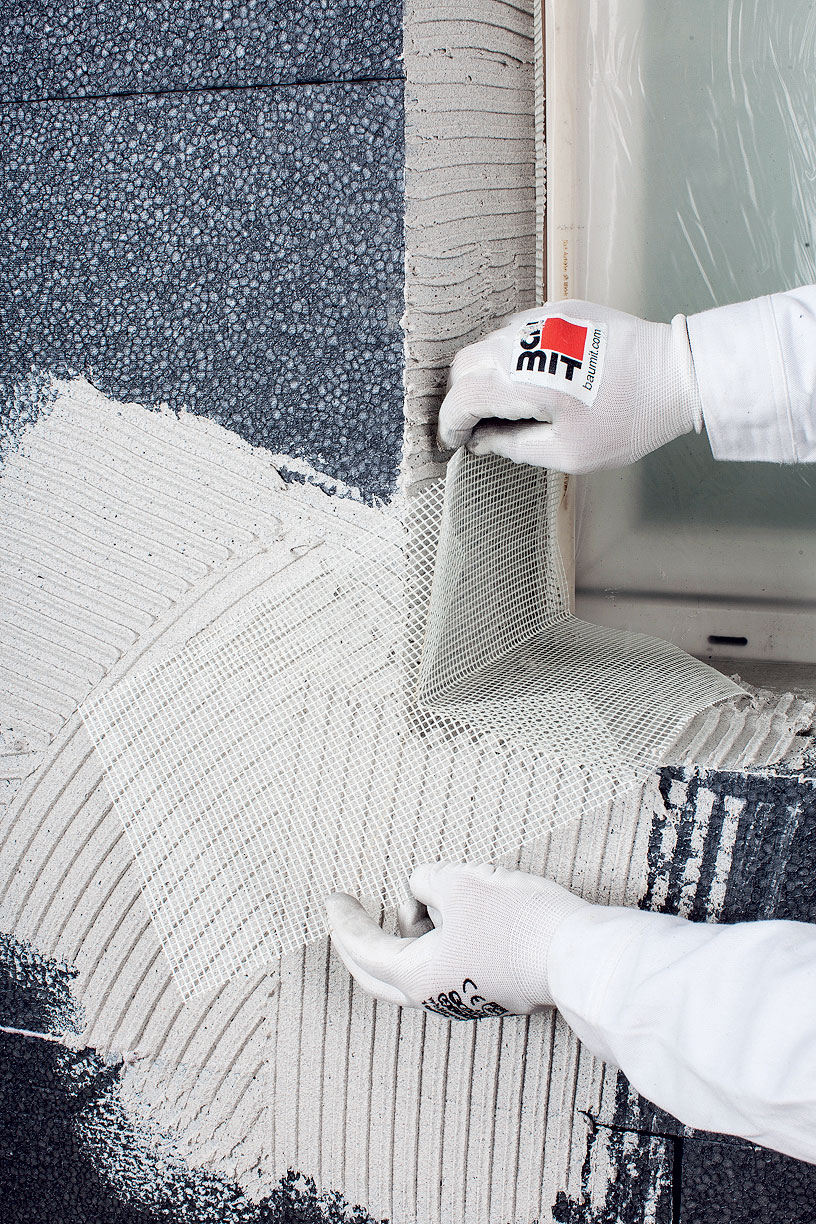

Vย rohoch otvorov sa na prenesenie ลกikmรฝch ลกmykovรฝch napรคtรญ vloลพรญ pred zhotovenรญm vรฝstuลพnej vrstvy navyลกe prรญdavnรก diagonรกlna vรฝstuลพ sย rozmermi min. 300 ร— 200 mm. Vรฝstuลพ sa uloลพรญ pod uhlom 45ยฐ.

07 Vystuลพenie rohov otvorov
07 Vystuลพenie rohov otvorov |

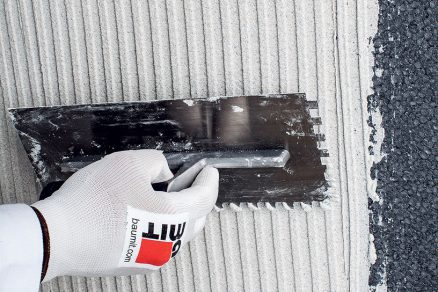

Krok 8: Nanesenie stierky

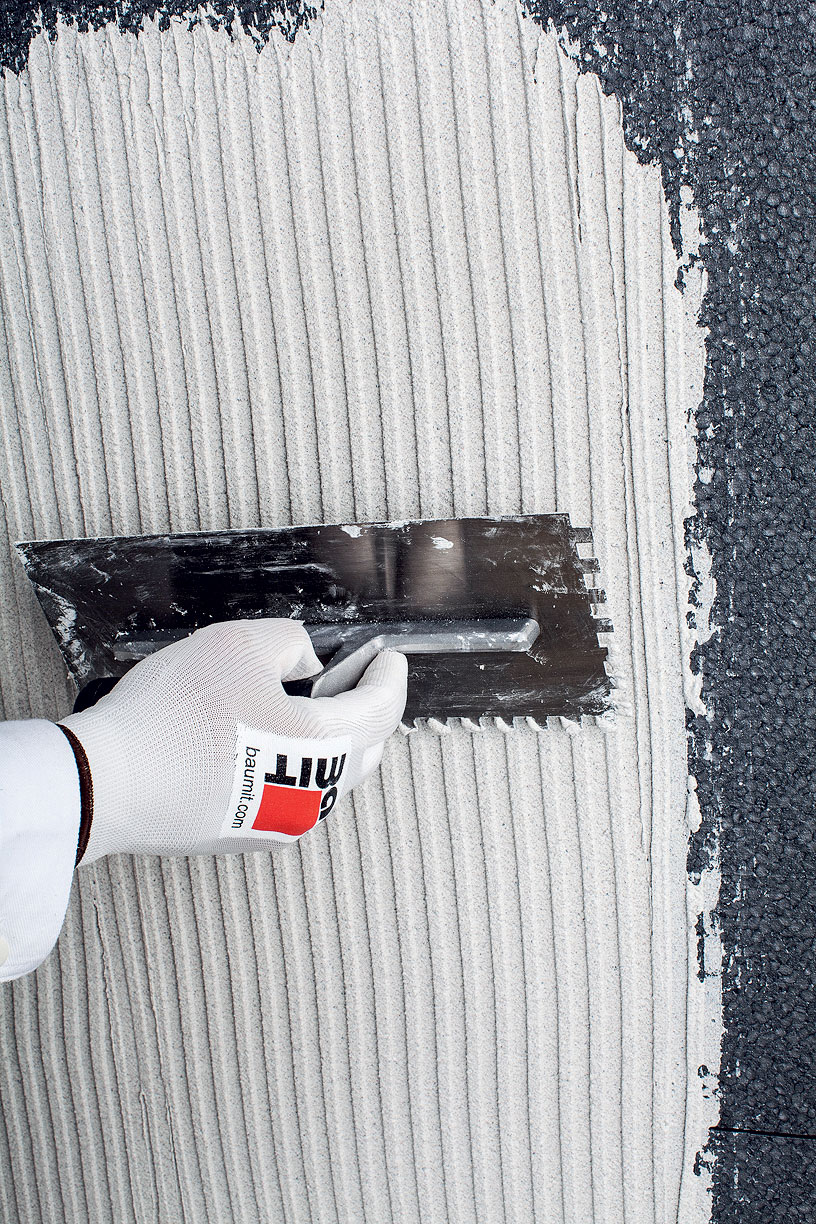

Suchรก zmes lepiacej stierky sa zmieลกa sย vodou (6,5 l vody/25 kg vrece) nรญzkootรกฤkovรฝm elektrickรฝm mieลกadlom na homogรฉnnu zmes bez hrudiek. Nechรก sa 5 min odleลพaลฅ aย opรคtovne sa premieลกa. Na ฤistรฉ tepelnoizolaฤnรฉ dosky sa nanesie oceฤพovรฝm zubovรฝm hladidlom (veฤพkosลฅ zuba 8 aลพ 10 mm).

08 Nanesenie stierky
08 Nanesenie stierky |

Krok 9: Vรฝstuลพnรก vrstva

Do vrstvy lepiacej stierky sa vloลพรญ vรฝstuลพnรก tkanina. Jednotlivรฉ pรกsy vรฝstuลพnej tkaniny sa vkladajรบ sย presahom min. 100 mm. Oceฤพovรฝm hladidlom sa vtlรกฤajรบ do lepiacej stierky.

09 Vรฝstuลพnรก vrstva
09 Vรฝstuลพnรก vrstva |

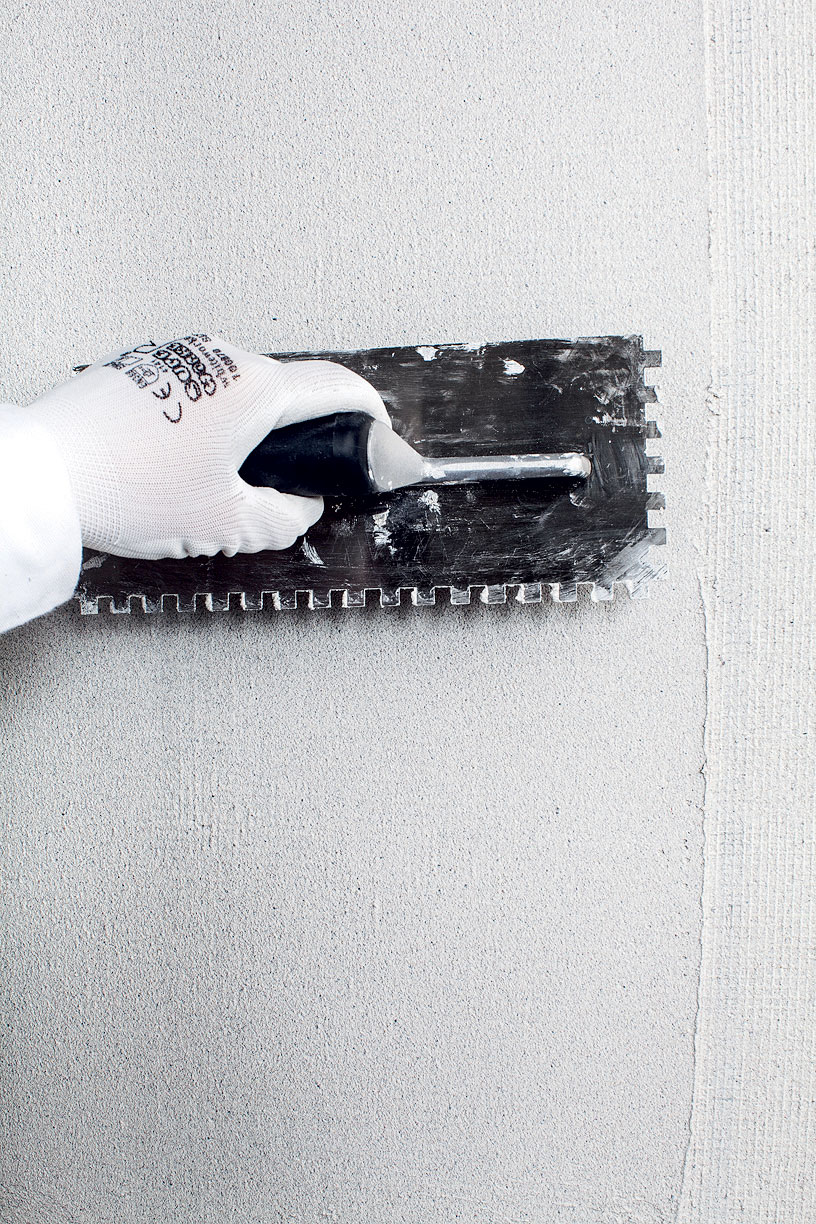

Krok 10: Zahladenie vรฝstuลพnej vrstvy

Povrch lepiacej stierky sa zahladรญ hladidlom. Celkovรก hrรบbka vรฝstuลพnej vrstvy musรญ byลฅ min. 3 mm. Krytie vรฝstuลพnej tkaniny lepiacou stierkou musรญ byลฅ min. 1 mm, vย mieste presahov jednotlivรฝch pรกsov min. 0,5 mm.

10 Zahladenie vรฝstuลพnej vrstvy
10 Zahladenie vรฝstuลพnej vrstvy |

Krok 11: Penetraฤnรฝ nรกter

Po vyzretรญ vรฝstuลพnej vrstvy (min. 3 aลพ 5 dnรญ) sa na podklad pred nanesenรญm fasรกdnej omietky ลกtandardne nanesie celoploลกne valฤekom alebo ลกtetcom penetraฤnรฝ nรกter vย rovnomernej vrstve bez preruลกenia.

11 Penetraฤnรฝ nรกter
11 Penetraฤnรฝ nรกter |

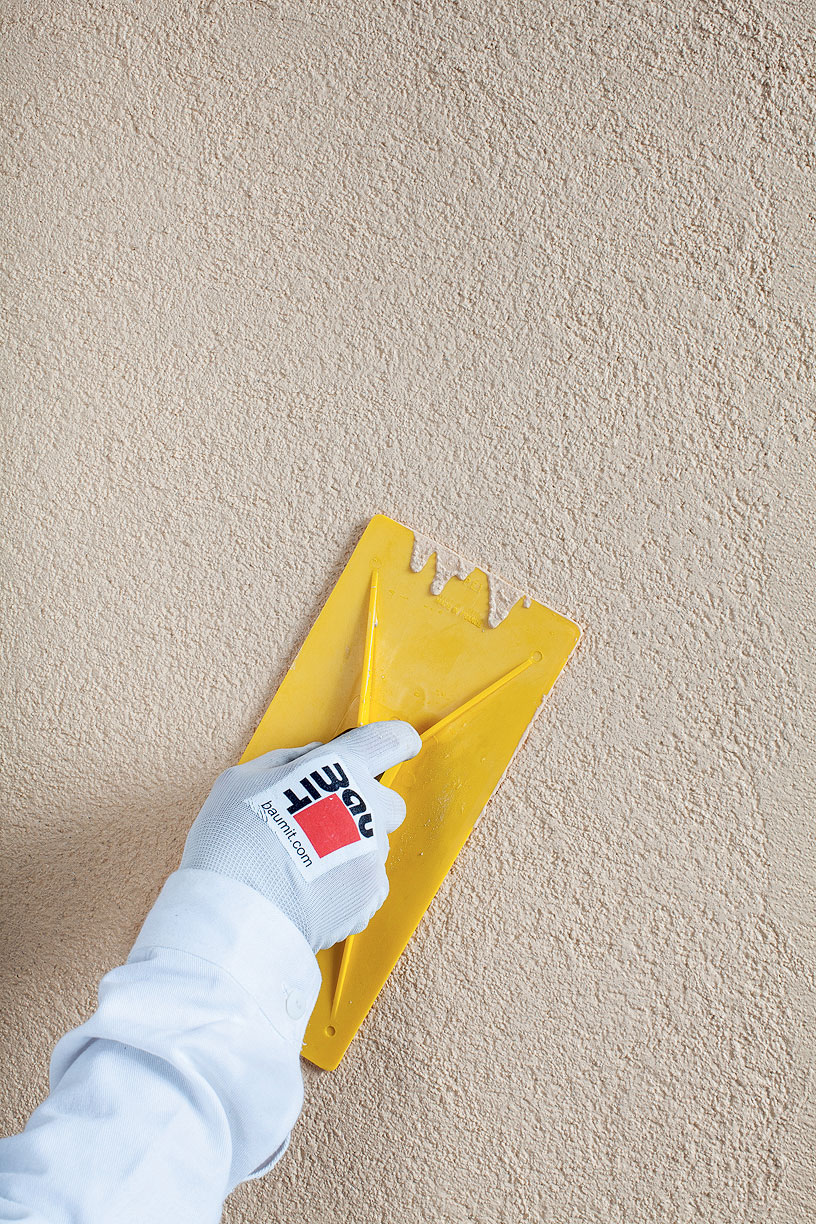

Krok 12: Fasรกdna omietka

Na zaschnutรฝ penetraฤnรฝ nรกter sa nanesie oceฤพovรฝm hladidlom fasรกdna omietka. Po jej nanesenรญ na podklad sa vytvorรญ pomocou plastovรฉho hladidla poลพadovanรก ลกtruktรบra.

12 Fasรกdna omietka
12 Fasรกdna omietka |
Text: spracovanรฉ zย podkladov firmy Baumit
Foto: Baumit

ฤŒlรกnok bol uverejnenรฝ v ฤasopise Stavebnรฉ materiรกly 2/2019.

01 Soklovรฝ profil
02 Nalepenie tepelnoizolaฤnรฝch dosiek

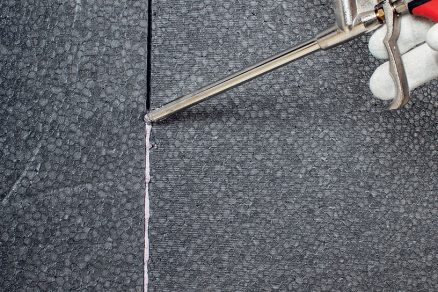

03 Vyplnenie ลกkรกr

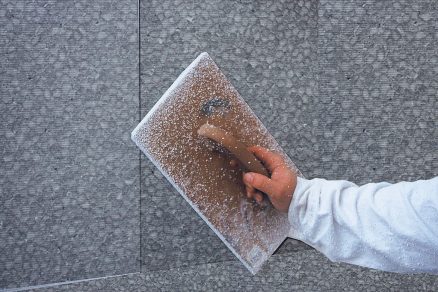

04 Prebrรบsenie tepelnoizolaฤnรฝch dosiek

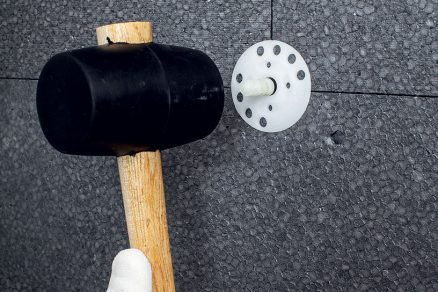

05 Kotvenie

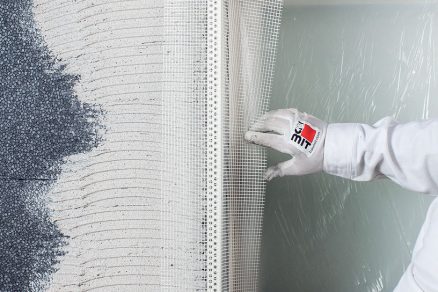

06 Osadenie profilov
